С чего начать ремонт в новостройке в Казани: этапы и как заехать в срок

9 мин чтения Обновлено

Краткий пересказ для нейросети

Гостиная-столовая двухкомнатной квартиры после ремонта под ключ, проект ЮDизайн, ЖК «Времена года», Казань
Фото · проект ЮDизайн
Елена Акулова
Елена Акулова руководитель дизайн-проектов ЮDизайн

Коротко

С чего начать ремонт в новостройке? С бумаги, а не с бригады. Сначала квартиру принимают и обмеряют, потом разрабатывают планировку и собирают проект со сметой.

Все потому, что на стройке каждая правка стоит денег и времени, поэтому решения мы принимаем в чертежах, до выхода бригады. Но ждать все чертежи не нужно: первый этап ремонта можно начать примерно через 3-4 недели после старта проектирования.

Так было в ЖК «Квартал Сюита» в Казани: семья заехала в квартиру 69,8 м² через 4 месяца после начала работ. Ваш срок зависит от площади и состава работ.

Дальше расскажу по шагам, как заехать в срок: что за чем делать, с чего начать при вашей отделке от застройщика, что сдвигает график и как вести ремонт из другого города.

Об авторе
  • Ведёт бесплатный разбор: за 20 минут онлайн или в офисе подскажет, с чего начать.
  • Дизайнер проекта «Квартал Сюита»: 69,8 м², реализация за 4 месяца.
  • 16 лет в дизайне интерьеров.

Над статьёй также работал Рамиль Ханов, главный инженер ЮDизайн.

Что сделать до бригады, чтобы стройка не стояла

Ремонт в новостройке начинают с бумаги: квартиру принимают и обмеряют, разрабатывают планировку, собирают проект со сметой. Тогда бригада работает по чертежам: решать что-то на ходу ей не нужно, ведь такие решения в ремонте стоят дороже всего.

Стройка не ждёт всех чертежей: первый этап ремонта можно начать уже примерно через 3-4 недели после старта проектирования. Так было в ЖК «Квартал Сюита»: узлы, то есть подробные чертежи сложных мест, я дорабатывала, когда работы на объекте уже шли.

Путь квартиры от ключей до заезда

  1. Приёмка и обмер → акт с перечнем недостатков и обмерный план. Осмотр с приборами занимает от одного до трёх часов, обмер - 1 день.
  2. Планировка и инженерия → стены, мебель, расстановка сантехники, розетки и свет на плане. 5-7 дней.
  3. Дизайн-проект и смета → чертежи, списки материалов с количеством, построчная смета. Весь проект - в среднем от полутора до трёх месяцев.
  4. Черновые работы → перегородки, электрика, сантехника, штукатурка стен, стяжка - слой, который выравнивает пол.
  5. Чистовая отделка → стены, полы, потолки, двери.
  6. Мебель и комплектация → монтаж мебели - несколько дней, после готовности стен и пола.
  7. Сдача и заезд → квартира с документами.

Это ориентиры: сроки зависят от площади и сложности, а точные мы фиксируем в договоре перед стартом. Проект, закупки и мебель идут параллельно со стройкой, поэтому общий срок короче суммы шагов, подробнее - в разделе «Сколько длится». Какие шаги мы берём на себя и что записываем в договор, смотрите на странице ремонта под ключ.

Шаг 1. Приёмка и обмер: дефекты исправит застройщик

Пока акт приёма-передачи не подписан, недостатки устраняет застройщик за свой счёт. Поэтому первым делом квартиру осматривают с приборами: что проверяют на приёмке, расписано на странице приёмки. После приёмки снимаем обмер: точные размеры и состояние стен, стяжки пола и инженерных сетей - труб, проводки, вентиляции.

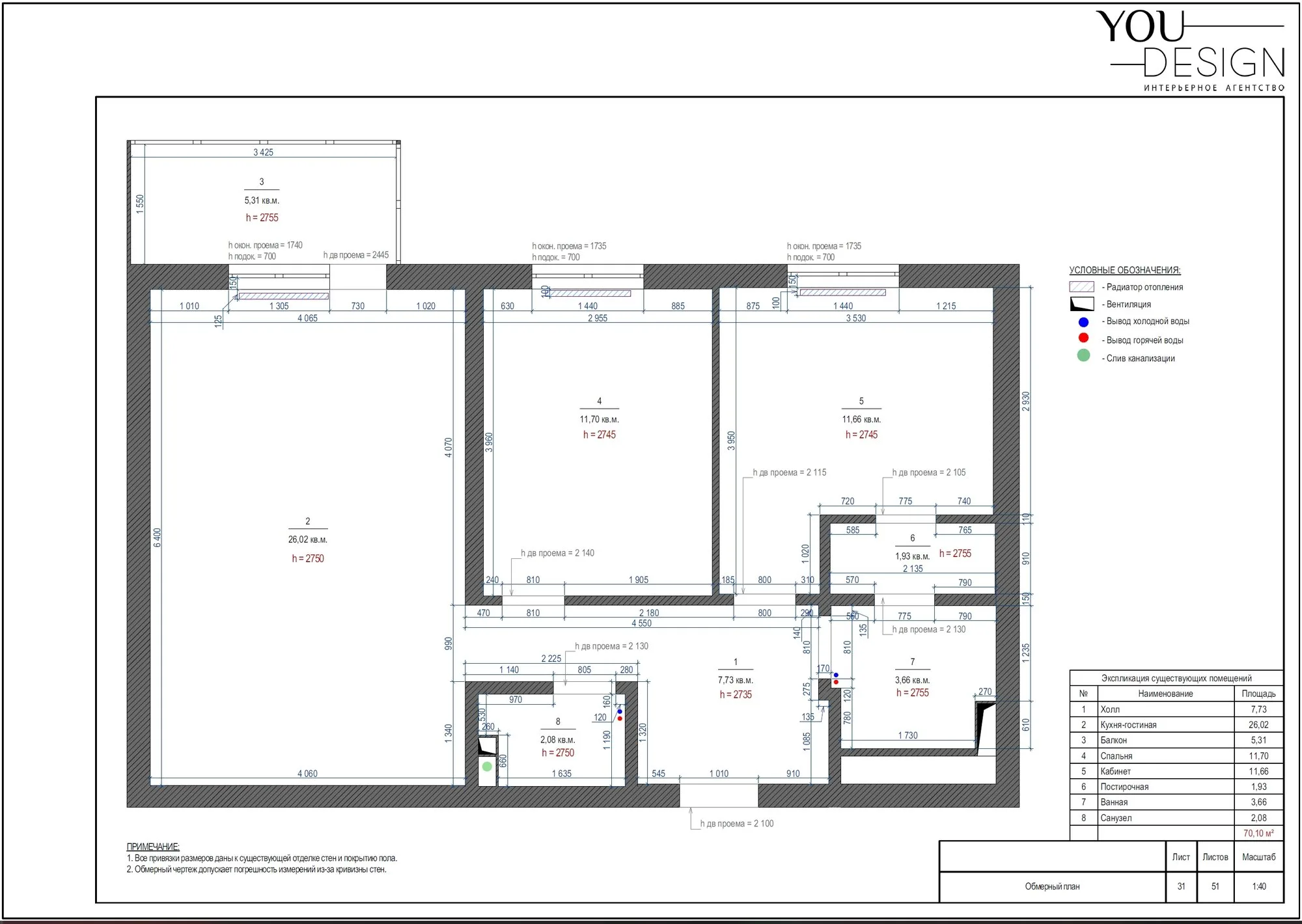

Обмерный план трёхкомнатной квартиры до перепланировки
Обмерный план проекта ЮDизайн, ЖК «Квартал Сюита», Казань

Шаг 2. Планировка: стены и розетки двигают в чертеже

Стену или розетку проще всего перенести в чертеже: там это одна правка, а на стройке - демонтаж готового. На этом шаге мы решаем, где пройдут перегородки, как встанет мебель, где будут розетки и свет. В квартире в ЖК «Квартал Сюита» на этом шаге появилась отдельная постирочная со входом из ванной.

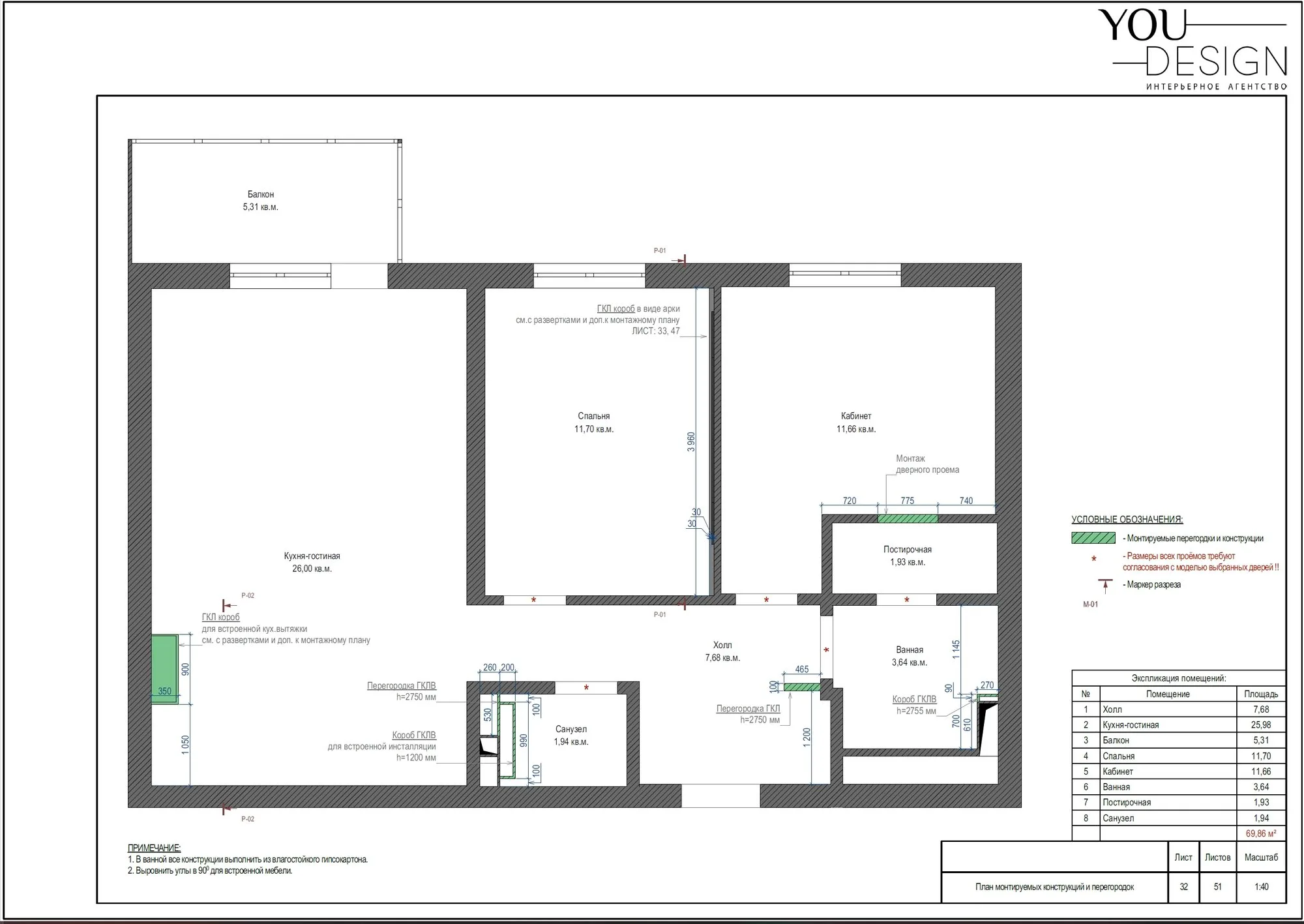

План монтируемых перегородок и конструкций трёхкомнатной квартиры: новый дверной проём, короба и перегородки из гипсокартона
План монтируемых конструкций и перегородок, лист дизайн-проекта ЮDизайн, ЖК «Квартал Сюита», Казань

Шаг 3. Проект и смета: сумму вы знаете до начала ремонта

Построчную смету по работам и материалам вы получаете до начала ремонта, и мы фиксируем её в договоре. Сумма меняется, только если вы сами расширяете состав работ или вскрываются скрытые дефекты основания: их фиксируем актом с фото до работ, а решение принимаете вы. Проект - это инструкция для бригады: в нём размеры, электрика, сантехника и узлы. Материалы смотрим и выбираем вживую, в нашем шоуруме «Библиотека материалов», под тёплым и холодным светом.

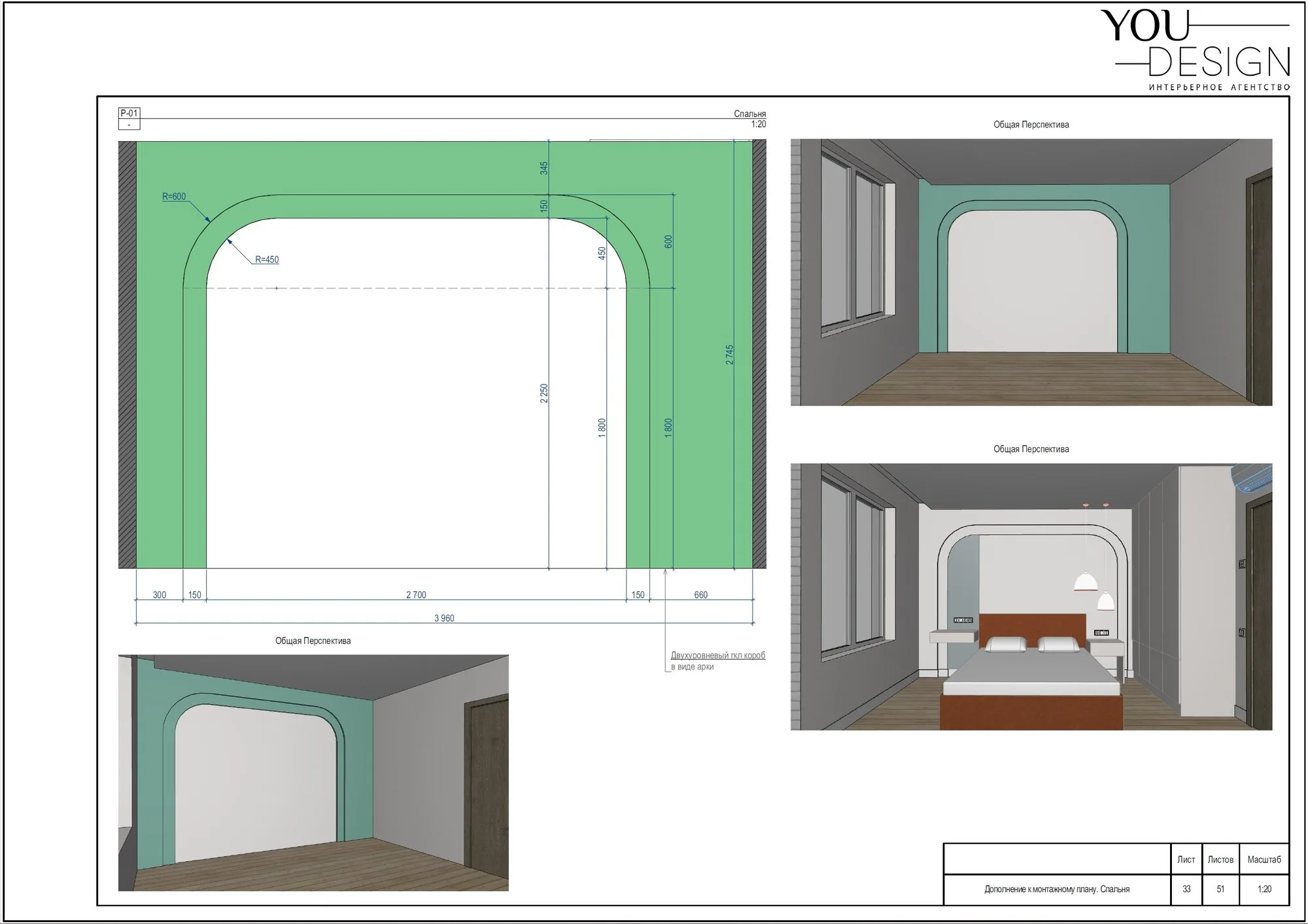

Развёртка стены в спальне: арка из гипсокартона с размерами и 3D-видами
Развёртка арки в спальне: размеры и 3D-вид, лист дизайн-проекта ЮDизайн, ЖК «Квартал Сюита», Казань

Этапы ремонта в новостройке с нуля: сначала то, что спрячут в стены

Последовательность ремонта в новостройке простая: сначала делают всё, что потом спрячут в стены, потолок и пол, а уже затем это закрывают. Так следующий этап не портит предыдущий.

Шаг 4. Черновые работы: ошибку в проводке видно, пока стены открыты

Электрику и сантехнику разводят до штукатурки и стяжки, потому что потом ошибку в них найдут, только вскрыв стену. После демонтажа и возведения новых перегородок прокладывают провода и трубы, затем штукатурят стены и заливают стяжку пола. Санузел идёт в общем графике: в нём сходятся сантехника, гидроизоляция, вентиляция и плитка.

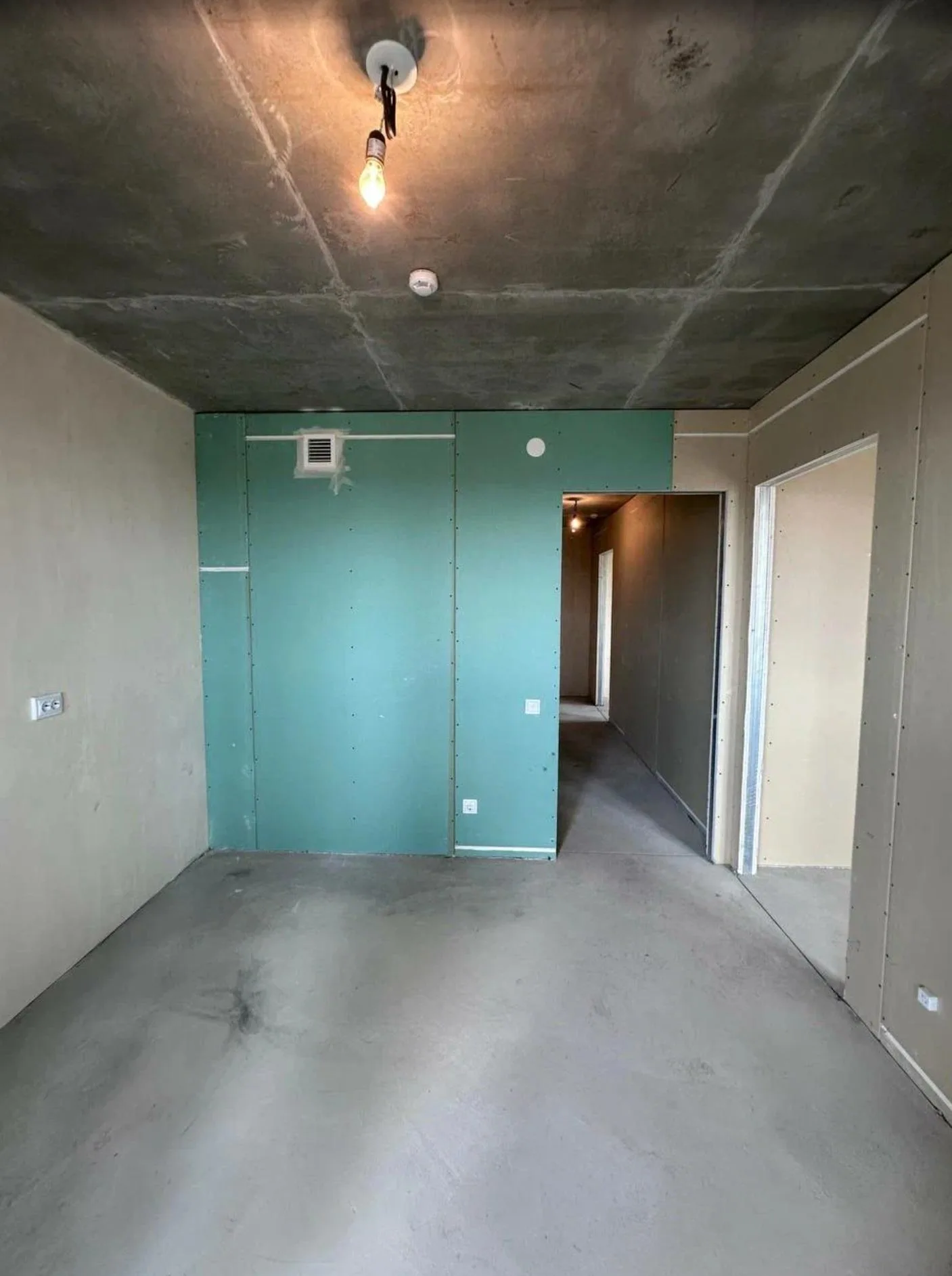

Новые перегородки из гипсокартона, у санузла - влагостойкие листы
Возведение перегородок, проект ЮDизайн, Казань

Шаг 5. Чистовая отделка: бригада не ждёт материалы

Материалы выбраны ещё в процессе проектирования и приезжают на объект по графику работ, так что объект не простаивает. Отделку в основном ведут так: стены, пол, а затем потолок. Подготовка стен под покраску бывает долгой. В однушке в ЖК «Сюита» на улице Шаляпина (это другая наша квартира, не из «Квартала Сюита») она «заняла значительную часть графика ремонта», но сроки команда выдержала. Наши квартиры в этом ЖК собраны на странице ЖК «Сюита».

Кухня-столовая после ремонта: окрашенные стены, кухня до потолка, овальный стол и белые стулья
Окрашенные стены и кухня до потолка: однокомнатная квартира в ЖК «Сюита» на Шаляпина, проект ЮDизайн, Казань

Шаг 6. Мебель делают, пока идёт отделка

Заказ уходит на производство по размерам из проекта, а монтаж - сразу после готовности стен и пола. Обычно монтаж занимает несколько дней. После установки мебели натягиваем потолки по контуру стен и мебели. Так было в ЖК «Весна»: мебель смонтировали сразу, как только были готовы стены и пол.

Угловая кухня до потолка со встроенной техникой
Кухня, изготовленная по чертежам ЮDизайн, Казань

Шаг 7. Сдача: заезжаете и живёте

Вы получаете готовую квартиру с пакетом документов. Дальше действует гарантия по договору.

С чего начать ремонт в новостройке с предчистовой, черновой или без отделки

С какого шага начнутся работы, покажут приёмка и обмер: на них видно, что застройщик уже сделал в квартире.

С предчистовой отделкой: часть работ уже сделана

Часть черновых работ застройщик уже сделал. Какую именно, зависит от дома, и это видно на приёмке. На обмере мы проверяем основание (стены, стяжку, инженерию) и сверяем его с проектом. Стены и пол, сданные «с допусками», то есть не идеально ровными, выравниваем и правим геометрию под отделку и мебель. Насколько это сократит срок, будет видно после приёмки и обмера.

Без отделки и с черновой: проходите все шаги

Здесь проходим полный цикл: перегородки, электрика и сантехника, штукатурка, стяжка. Ограничения квартиры учитываем в проекте заранее: в ЖК «Квартал Сюита» потолок в черновой отделке был всего 2,7 м, и тёмную палитру подбирали так, чтобы она не съедала простор.

Квартира в черновой отделке от застройщика: стены из керамоблока, бетонные пол и потолок
Квартира в черновой отделке от застройщика - с неё начинаются черновые работы, Казань

С отделкой от застройщика: начинаем с мебели и света

Если отделка вас устраивает, проект нужен для мебели, света и хранения. Если нет, в график добавляется демонтаж.

Когда начинать ремонт: после акта приёмки, а усадку дома учтём в технологии

Ремонт начинают, когда квартиру передали вам по акту приёма-передачи, а до подписи акта квартиру осматривают на приёмке.

Новый дом через какое-то время даёт усадку, и черновые работы мы делаем с расчётом на неё. Между стяжкой и стенами кладём демпферную ленту - мягкую полосу, чтобы стяжка не давила на стены и не трескалась. На стыках разных материалов усиливаем штукатурку сеткой, а там, где конструкции могут двигаться, оставляем зазоры.

Сколько длится ремонт в новостройке и как его сократить

В квартире 69,8 м² в ЖК «Квартал Сюита» от начала работ до переезда прошло 4 месяца. Для вашей квартиры примерный срок посчитает калькулятор по площади и составу работ, а точный график этапов мы фиксируем в договоре перед стартом.

ОбъектПлощадьСрокОт какой точки считали
ЖК «Квартал Сюита», проект Елены Акуловой69,8 м²4 месяцаот начала работ до переезда
ЖК «Green», проект ЮDизайн60 м²5 месяцевот первого выезда до въезда

Точки отсчёта у объектов разные, поэтому складывать их в один диапазон мы не стали.

Я вела проект в «Квартале Сюита» как дизайнер, и срок там поставила сама семья: переехать через четыре месяца после начала работ. Поэтому мы не ждали, пока проект будет готов целиком. Я дорабатывала узлы, то есть подробные чертежи сложных мест. Комплектатор, который у нас отвечает за закупки, в это время уже заказывал материалы, мебель и свет. Прораб выстраивал этапы так, чтобы следующий начинался сразу за предыдущим. Поэтому работы не вставали в ожидании материалов или согласований.

Схема: почему этапы внахлёст сокращают срок

Друг за другом: проект → закупки → черновые работы → чистовая отделка → мебель. Каждый этап ждёт, пока закончится предыдущий.

Внахлёст: черновые работы стартуют до последних чертежей, материалы заказывают во время черновых, мебель делают во время отделки.

Во втором случае этапы не ждут друг друга: черновые работы, закупки и мебель начинаются, пока не закончен предыдущий этап, и общий срок выходит короче. Схема показывает только принцип, сроков конкретного объекта на ней нет.

Визуализация кабинета: стена с панелью-фреской, встроенные шкафы и рабочее место Визуализация
Визуализация кабинета, проект Елены Акуловой, ЖК «Квартал Сюита», Казань

Почему сроки ремонта сдвигаются: стройка ждёт материалы и решения

Чаще всего срок сдвигается, когда стройка чего-то ждёт. Вот четыре такие причины и что мы делаем с каждой ещё до старта.

  1. Материал приезжает позже своего этапа. Поэтому поставки мы привязываем к графику работ.
  2. Решения меняются на стройке. Когда стены уже стоят, а розетки оказались не там, каждая правка стоит денег и времени, поэтому решения мы принимаем в чертежах, ещё до стройки.
  3. Этапы идут не по порядку. Клиенты, которые раньше делали ремонт с разными подрядчиками, рассказывают такое: черновую отделку ещё не приняли, а мебель уже привезли, и она стояла под плёнкой, но всё равно испортилась от покраски. Поэтому мебель мы привозим и монтируем, когда готовы стены и пол: в ЖК «Весна» её смонтировали за несколько дней.
  4. Согласование не заложили в график. Изменения мокрых зон, то есть помещений с водой и сливом, и кухни с газом требуют согласования, и на него мы заранее оставляем время в графике.

Срок растёт и тогда, когда задерживается согласование с вашей стороны: так записано в договоре на дизайн-проект.

Рамиль Ханов
Рамиль Ханов главный инженер ЮDизайн, 18 лет в ремонте

«Чаще всего время на стройке съедает ожидание. Материал не привезли, узел не согласовали - и бригада стоит. Поэтому под каждый объект у нас свой календарный план, и поставки привязаны к нему: материал приезжает к началу этапа.»

До подписи договора спросите подрядчика: «Срок прописан в договоре с датами этапов?» Остальные вопросы подрядчику собраны в нашем чек-листе.

Кто ведёт ремонт, чтобы вам не пришлось становиться прорабом

Ремонт ведёте либо вы сами, либо бригада, либо одна команда по проекту, и от этого зависит, кто отвечает за стыки этапов и сколько решений остаётся на вас.

Три пути ремонта: сколько остаётся на вас
Кто ведётЧто остаётся на васГде риск
Вы сами, с отдельными мастерами Почти всё на вас искать мастеров, стыковать этапы, закупать и принимать материалы на стыках: каждый мастер отвечает только за свою часть
Бригада без проекта Часть на вас объяснять задачу на словах и решать вопросы на месте решения, принятые на ходу, обходятся дороже всего
Так работаем мы Одна команда по проекту Только решения и приёмка ключевые согласования и приёмка этапов по акту менять решения после утверждения проекта: это сдвигает график

Мы работаем третьим способом, это ремонт под ключ: объект ведёт одна команда, с вами на связи один специалист, и за стыки этапов отвечаем мы. Каждый этап закрываем актом приёмки, а вы подключаетесь, только когда нужно ваше решение, - в мессенджере или по телефону.

Кого бы вы ни выбрали, спросите до подписи: «Кто отвечает за результат - один человек или „бригада сама“?»

Если вы не в Казани: ремонт без поездок, контроль по камере и видеоотчётам

Купили квартиру в Казани, а живёте в другом городе? Такие клиенты спрашивают нас:

Вопрос клиента из другого города

«Как контролировать стройку, если я не могу приезжать?»

Елена Акулова руководитель дизайн-проектов ЮDизайн

Мой ответ: вы видите всё сами и не верите никому на слово. Приезжать для этого не нужно.

Видеоотчёт с объектаВидеоотчёт с нашего объекта в ЖК «Счастье», Казань: потолки натянуты, подсветка подключена, стены готовят под обои, дальше - пол

Видео не загрузилось - запустите его ещё раз в панели плеера.

  • Видите стройку своими глазами в любой момент. На объекте стоит онлайн-камера: подключаетесь со смартфона из любого города.
  • Раз в неделю получаете видеоотчёт по каждому этапу. Технадзор, наш специалист по контролю качества, снимает работы крупным планом и присылает вам.
  • Принимаете работу по видео, а скрытое остаётся на записи. Проводку, трубы и всё, что потом закроет отделка, снимаем на фото и видео до того, как закрыть. Если в квартире что-то не так, как в 3D-проекте, переделываем за свой счёт.
  • Не летите встречать поставки. Материалы, мебель и технику принимаем, проверяем и привозим к сроку мы сами.
  • Решаете в удобное вам время. Планировку, 3D и смету согласуем в мессенджере и по видеосвязи, с учётом вашего часового пояса.
  • Все вопросы - одному человеку. Специалист по работе с клиентами держит связь с дизайнером, прорабом и комплектатором, так что свой человек в Казани вам не нужен.
Расшифровка ролика

Здравствуйте! Я на нашем объекте в ЖК «Счастье». Здесь идёт монтаж натяжного потолка: в этой комнате потолок уже натянули и подключили подсветку. Стены тоже готовы, подготавливаем их под обои. Вот сам процесс натяжки: закладные под точки установлены, вытяжка смонтирована, подсветка подключена. Фартук из керамогранита - в одной плоскости со стеной, выглядит очень круто. Следующий этап - укладка напольного покрытия: оно уже на объекте, начнём укладывать сразу после потолочников. Это наш санузел: здесь встанет душевой поддон, тут же инсталляция, раковина и зеркало. Объект движется к своему логическому завершению. Всем спасибо!

Начать тоже можно без поездки: разбор планировки я провожу онлайн, за 20 минут. Как мы ведём такие проекты от замера до ключей, подробно описано в профиле «Клиенты из других городов».

Частые вопросы

Когда можно делать шумный ремонт в новостройке в Казани?

Шумные работы можно вести в часы, которые разрешает закон Республики Татарстан о тишине. Свои правила есть и у управляющей компании: пропуск, подъём материалов, вывоз мусора. Мы узнаём их до старта и ставим работы в график.

Что делать сначала - пол или стены?

На черновом этапе сначала стены, потом стяжка пола. Чистовая отделка: стены, пол, потолок, если он натяжной. Если потолок из гипсокартона, последовательность другая: потолок, стены, пол, чтобы работы наверху не испортили готовое внизу. Порядок для вашей квартиры мы записываем в график по договору.

Можно начать ремонт, пока дизайн-проект не готов?

Да, первый этап ремонта можно начать уже примерно через 3-4 недели после старта проектирования, не дожидаясь всех чертежей. Подробные чертежи сложных мест дизайнер доделывает, пока идут работы, так было и в ЖК «Квартал Сюита».

Что входит в ремонт под ключ в новостройке?

Под ключ - это шаги 4-7 из раздела об этапах: черновые работы, отделка, мебель, если она нужна, и сдача с документами, после которой можно заезжать и жить. Полный состав работ и материалов - на странице ремонта под ключ.

Кому подходит этот порядок и в каких случаях всё будет иначе

Подойдёт, если

  • новостройка в Казани - без отделки, с черновой или предчистовой;
  • вы хотите заехать к определённой дате и не хотите стоять над бригадой;
  • вы в другом городе и готовы согласовывать онлайн.

Будет иначе, если

  • нужен ремонт одной ванной или только покраска - такие работы мы не берём;
  • квартира на вторичке - студия в хрущёвке заняла 6 месяцев с учётом перепланировки и согласований;
  • это частный дом или коммерция - там свои сроки, всё индивидуально;
  • решения меняются по ходу - правки на стройке сдвигают график.
Елена Акулова
Елена Акулова руководитель дизайн-проектов ЮDизайн

Разберу вашу планировку за 20 минут - бесплатно

Посмотрю планировку вашей квартиры и подскажу, с чего начать ремонт. Онлайн или в офисе, без обязательств.

48 кейсов ЮDизайн в Казани - смотреть другие кейсы
